"Турбины смонтированы". На какой стадии переход на газ двух ТЭЦ в Алматы

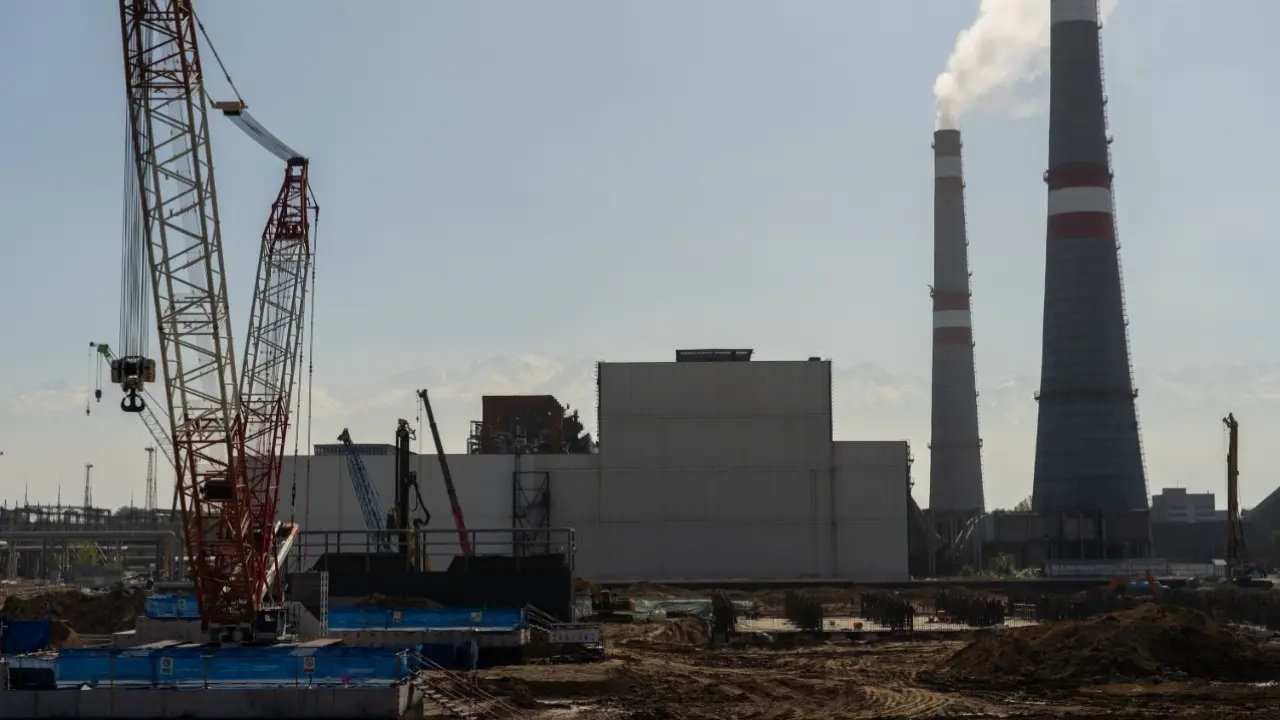

Фото Informburo.kz
Фото Informburo.kz
Оба объекта должны полностью перевести на газ до конца 2026 года.

Перевод ТЭЦ‑2 и ТЭЦ‑3 в Алматы на газ находится в активной стадии реализации: турбины уже доставлены и смонтированы, а работы по монтажу продолжаются. Об этом сообщил министр энергетики Ерлан Аккенженов.

"Турбина Siemens для ТЭЦ‑2 уже прибыла в Казахстан и установлена, а для ТЭЦ‑3 первая турбина Ansaldo также доставлена и смонтирована. В ближайшее время ожидается поставка второй турбины Ansaldo из Китая, после чего продолжатся работы по монтажу и переводу станции на газовое топливо", – сказал он на пресс-конференции.

Министр отметил, что перевод ТЭЦ на газ существенно улучшит экологическую обстановку в Алматы. Работа этих станций, наряду с ростом количества автомобилей, влияет на качество воздуха в городе. По планам Министерства энергетики и компании "Самрук-Энерго" оба объекта должны полностью перевести на газ и ввести в эксплуатацию до конца 2026 года.

В августе вице-министр энергетики Сунгат Есимханов сообщал, что в этом году по ТЭЦ-2 планируют завершить котельную и водонагревную части и к первому полугодию 2026 года в Алматы начать пусконаладочные работы. Модернизируемая ТЭЦ‑3, ранее угольная мощностью 170 мегаватт, после перевода на газ будет иметь около 500 мегаватт.

Ожидается, что обновлённая ТЭЦ-2 позволит снизить выбросы вредных веществ в атмосферу более чем в 10 раз.
