"Нужно было решать заранее". Риски отставания от сроков сдачи ТЭЦ-3 в Алматы сохраняются

Фото Министерства энергетики РК
Фото Министерства энергетики РК
Общая готовность проекта составляет всего 27,09%, два месяца назад было 26%.

Модернизацию ТЭЦ-3 в Алматы выполнили всего на 27,09%, это лишь на 1,09% больше, чем было два месяца назад, 11 июля, сообщает Министерство энергетики РК.

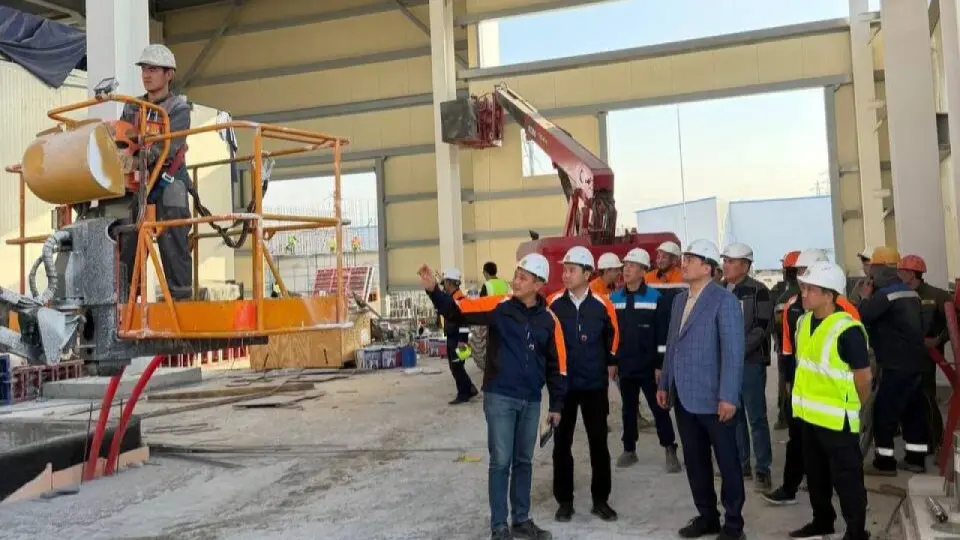

Глава ведомства Ерлан Аккенженов проверил ход строительства и перевода на газ ТЭЦ-2 и ТЭЦ-3 в мегаполисе. Модернизацию ключевых энергоисточников города проводят по поручению президента для улучшения экологии южной столицы и качества жизни населения.

Фото Министерства энергетики РК

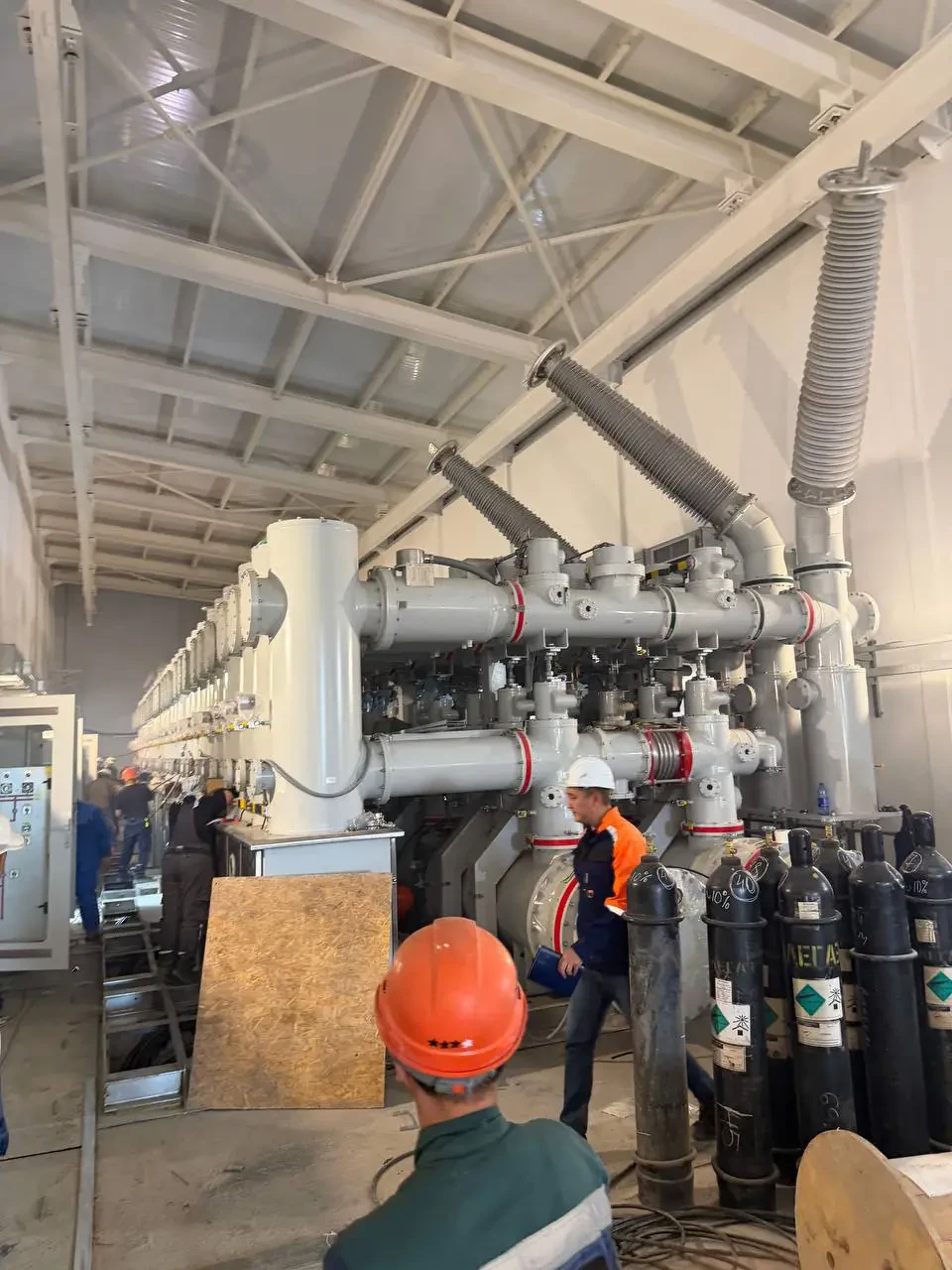

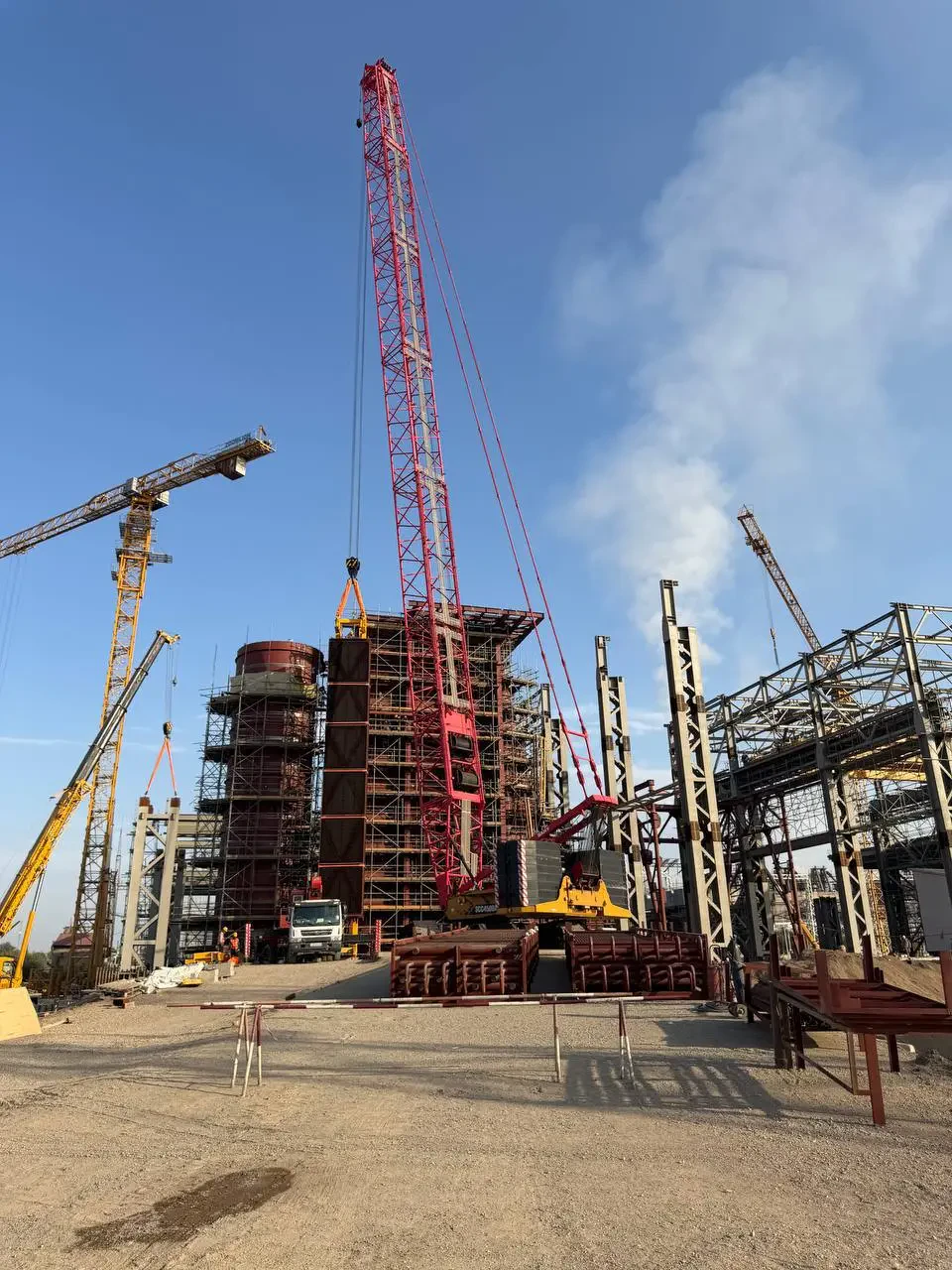

На площадке ТЭЦ-3 работы организованы в две смены, задействованы 809 человек и 70 единиц техники. На фундаменте смонтированы первая газовая турбина и генератор, продолжаются работы по главному корпусу и вспомогательным объектам.

На объекте сохраняются риски отставания от утверждённых сроков. На совещании с руководством заказчика и генерального подрядчика Ерлан Аккенженов указал на недостаточную мобилизацию специалистов и задержки с поставкой материалов.

"Темпы работ на ТЭЦ-3 вызывают серьёзные нарекания. Ссылки на сложности с логистикой не принимаются, эти вопросы нужно было решать заранее. Подрядчику необходимо срочно закрыть проблемы с поставками оборудования, усилить смены специалистами и нагнать утверждённый график. Сроки сдачи станции пересматриваться не будут, спрос с руководства компаний будет персональным", – заявил министр.

На ТЭЦ-2 модернизация вышла на финишную прямую. Общая готовность проекта составляет 93,75%, отставание от первоначального графика здесь практически ликвидировали. Поставка технологического оборудования завершена на 100%.

Фото Министерства энергетики РК

Сейчас на станции идут масштабные пусконаладочные работы и индивидуальные испытания систем. Предварительный запуск основного генерирующего оборудования запланирован с 15 октября. Полностью завершить интеграцию систем и ввести станцию в эксплуатацию планируют до конца декабря.

По итогам поездки АО "Самрук-Энерго" и подрядным организациям поручено усилить круглосуточные темпы строительно-монтажных работ, обеспечить своевременные поставки и принять исчерпывающие меры для ликвидации отставания по ТЭЦ-3.
