Отставание от графика: модернизацию ТЭЦ-3 в Алматы выполнили всего на 26%

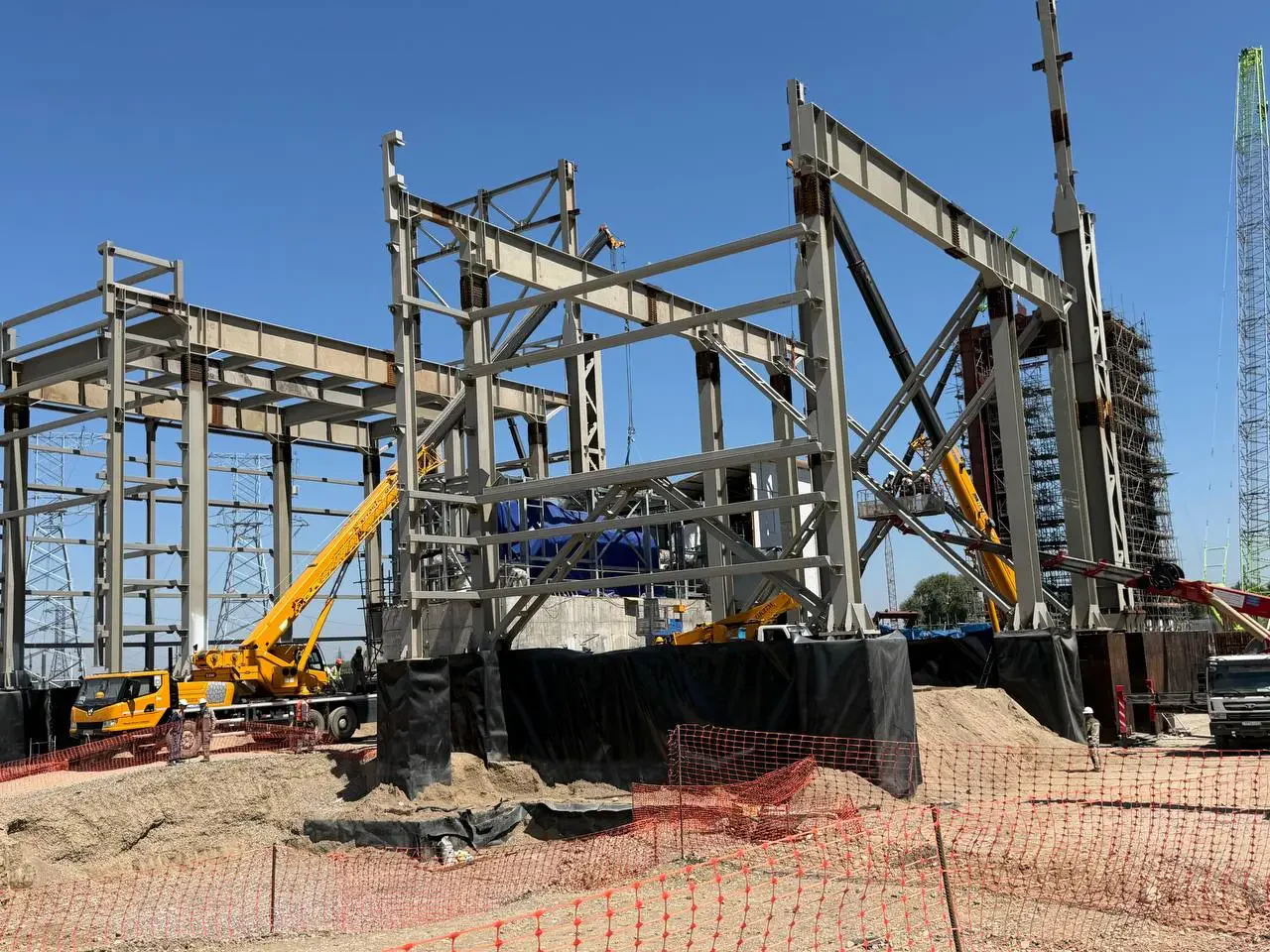

Фото Министерства энергетики РК

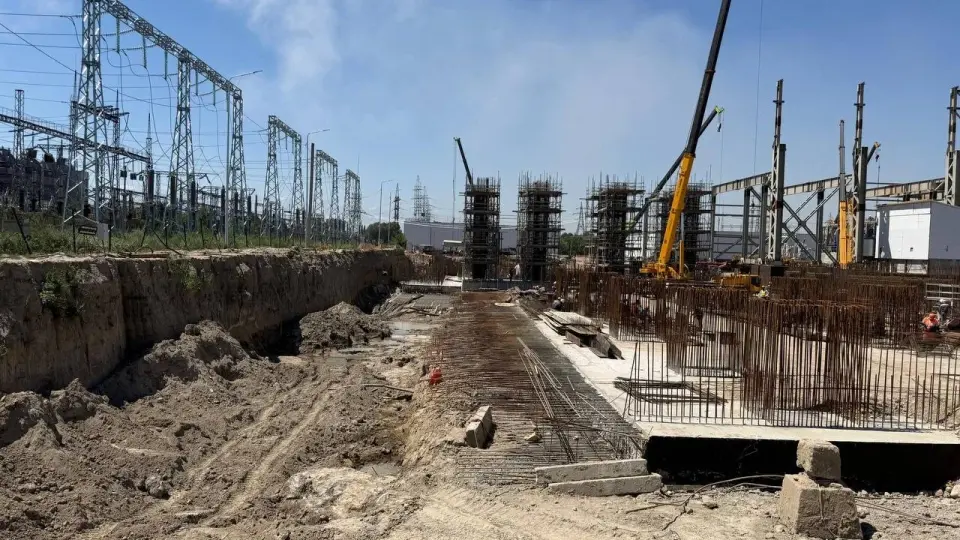

Фото Министерства энергетики РК
На площадке сохраняются задержки с поставкой ключевого оборудования, на объекте остро не хватает рабочих рук.

Модернизацию ТЭЦ-3 в Алматы выполнили всего на 26% от запланированного объёма работ, на объекте выявили существенное отставание от утверждённого графика, сообщает Министерство энергетики РК.

Об этом стало известно после того, как глава ведомства Ерлан Аккенженов посетил строительные площадки ТЭЦ-2 и ТЭЦ-3, где ознакомился с ходом реализации проектов по переводу станций на сжигание природного газа.

"На площадке сохраняются задержки с поставкой ключевого оборудования, а фактическая численность работников не превышает 600 человек при плановой потребности около 1600. Это отражается на сроках выполнения строительно-монтажных работ по ряду ключевых объектов станции, включая распределительное устройство и системы управления", – рассказали в Минэнерго.

Министр энергетики поручил заказчику и генеральному подрядчику в кратчайшие сроки обеспечить наращивание темпов строительства, увеличить численность персонала и количество задействованной техники до проектных требований.

"Объективные сроки утверждены, никакие переносы не обсуждаются. Требую незамедлительно устранить кадровый дефицит и кратно увеличить объемы спецтехники на стройке", – заявил Ерлан Аккенженов.

Он также поручил принять исчерпывающие меры по ускорению поставок оборудования, актуализировать график производства работ с безусловным соблюдением установленных сроков реализации проекта. Министр заявил: если в ближайшие недели ресурсы на отстающем объекте не будут полностью мобилизованы, в отношении заказчиков и подрядчиков инициируют строгие взыскания.

На ТЭЦ-2 общий уровень строительной готовности достиг 92%. Практически полностью завершена поставка технологического оборудования, на площадке задействованы около 1500 специалистов и более 140 единиц строительной техники. Министр поставил задачу сохранить набранные темпы строительства. Подрядным организациям поручили привлечь дополнительных профильных специалистов, в том числе монтажников и сварщиков, а также ускорить завершение процедур согласования документации, необходимой для проведения пусконаладочных работ.
